甘肃经济日报兰州讯(新甘肃·甘肃经济日报记者燕春丽)在全省全面推进重大项目建设的关键时期,甘肃能源化工投资集团有限公司庆阳发电公司(以下简称“甘肃能化庆阳发电公司”)紧盯2×660MW煤电项目建设关键节点,加强与各参建单位协同联动,全力推进项目建设提速。

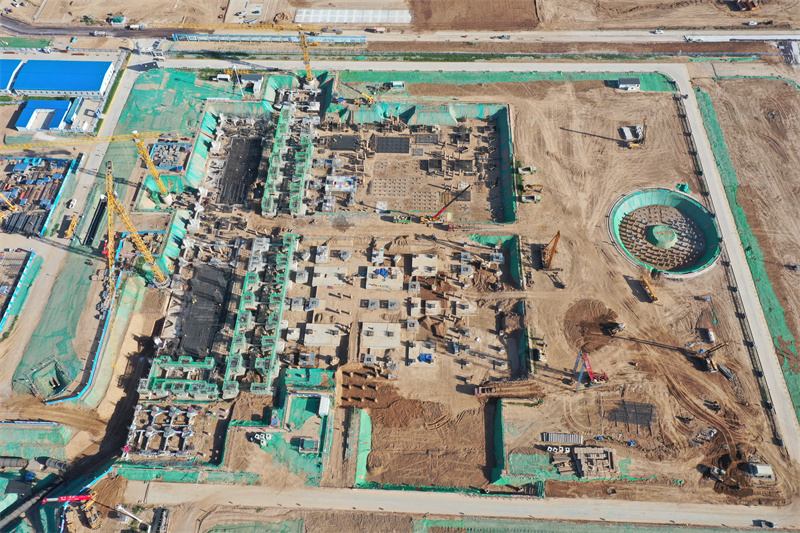

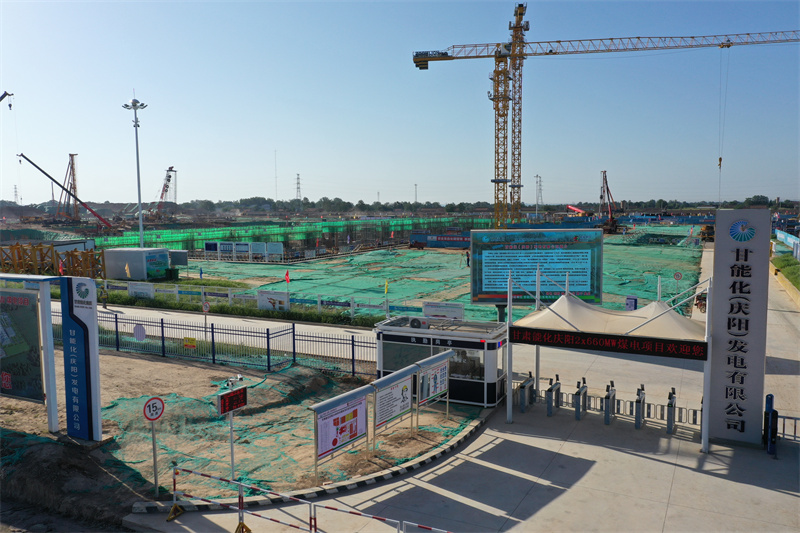

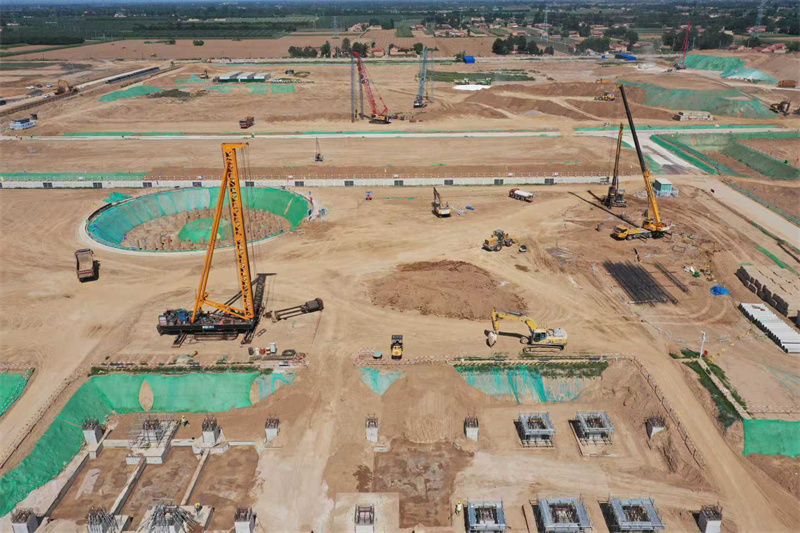

自2025年6月项目主体工程开工以来,该公司加快节点工程施工进度,高效完成了厂区围墙及围挡封闭、主厂房周围道路施工、1号锅炉房及主厂房承台施工、智慧工地系统建设、主厂房A列基础率先出零米等关键节点任务。目前,全厂强夯作业接近尾声,两台机组汽机基座同步进行钢筋绑扎,厂区地下管网铺设全面展开。

项目建设中,公司融入集团安全管理体系,健全制度80余项,落实现场分区封闭管理,加强扬尘噪声实时监测,常态化开展班前安全讲评,提升安全管理水平和安全意识。同时,严把质量关,加强关键工序监督,确保施工规范。面对复杂工况,创新采用“分层施工、均衡推进”工法,统筹地下设施与上部结构施工,规避交叉作业风险。

针对近期高温和强降雨考验,项目参建单位制定有效应对预案。大体积混凝土施工期间强化养护,防止裂缝;灵活调整户外作业时间,开展“送清凉”活动,保障人员健康。严格落实“雨季三防”措施,排查隐患并组织演练,确保安全度汛。
