甘肃经济日报兰州讯(新甘肃·甘肃经济日报记者李明娟 通讯员康延鑫)作为全国一体化算力网络国家枢纽节点(甘肃)的核心支撑项目,甘肃电投庆阳东数西算产业园区绿电聚合试点项目,肩负着推动国家“东数西算”战略与“双碳”目标深度融合的重要使命。该项目充分依托庆阳市丰富的风能、太阳能资源,构建“源网荷储”一体化能源系统。

在项目推进过程中,甘肃电投酒汇公司庆阳项目部主动担当、积极作为,牵头组织各乡镇召开专项协调会议,加强与地方政府相关部门及当地群众的沟通对接,清晰阐释项目的战略价值与民生效益,建立高效协同的工作机制,逐一化解建设过程中的堵点、难点问题,为项目顺利推进扫清障碍。汛期时,连续十多天降雨天气影响现场施工进度,雨水倒灌、土壤松软等安全风险隐患显著增加。庆阳项目部提前谋划,组织开展“全链条响应、全要素联动”的防汛应急演练,进一步优化应急预案与资源配置方案。在强降雨天气来袭时,迅速启动警戒封闭、沙袋封堵、人员疏散等应急措施,切实筑牢安全生产防线。近期,降温降雪天气持续,建设人员克服严寒影响,采取保暖防护、错峰施工等举措,确保风机基础浇筑、升压站建设等关键工序不受天气因素干扰,以实际行动诠释国企建设者的责任与担当。

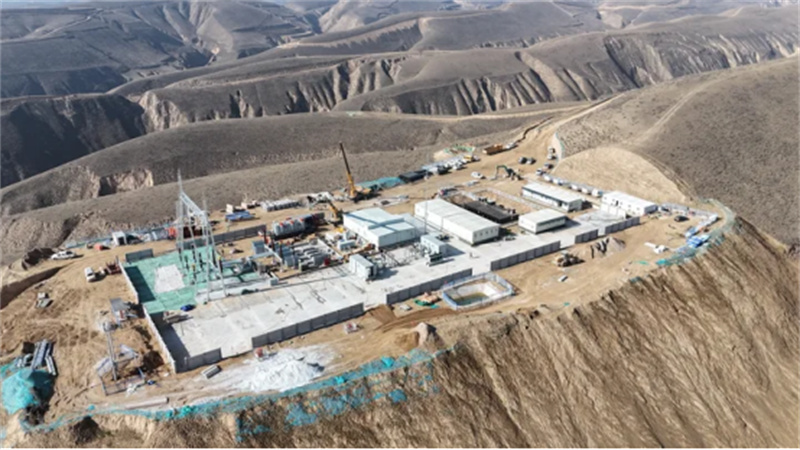

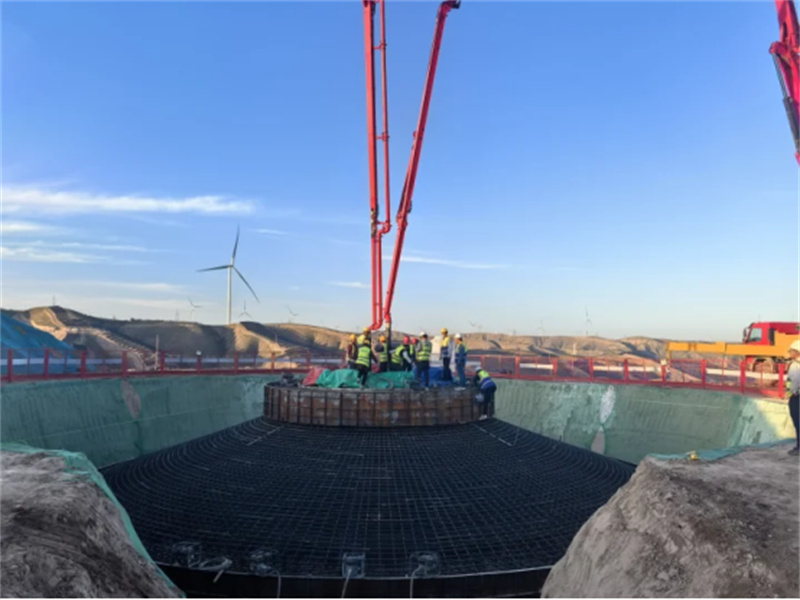

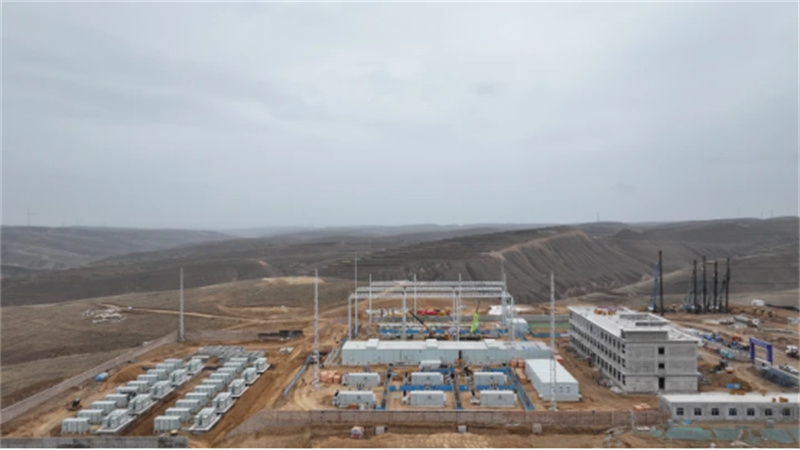

截至目前,一期100万千瓦项目建设实现多点突破:风机吊装平台开挖完成104台,占总量的91%;桩基础浇筑完成74台,占总量的65%;风机基础浇筑完成45台,占总量的40%。光伏项目方面,已完成螺旋桩施工80303根,安装支架34组。配套建设的2座330千伏升压站进展顺利,其中1号升压站的GIS设备、SVG成套设备、一二次仓等主要设备已全部安装完成;2号升压站的GIS设备、主变及配套附属设备、35kV开关柜、SVG成套设备、储能设备、二次继电保护及通信设备均已到货,综合楼、一二次设备区域等多区域施工有序推进,按计划完成阶段性建设进度。交通保障领域,场区三个标段累计完成道路施工106.58公里,为设备运输与现场作业提供坚实保障。各项工作均按计划稳步推进,为后续项目并网奠定坚实基础。

该项目全面建成并网发电后,将为“东数西算”国家战略实施提供稳定、可靠的绿色能源保障。
版权声明
1.本文为甘肃经济日报原创作品。
2.所有原创作品,包括但不限于图片、文字及多媒体形式的新闻、信息等,未经著作权人合法授权,禁止一切形式的下载、转载使用或者建立镜像。违者将依法追究其相关法律责任。
3.甘肃经济日报对外版权工作统一由甘肃媒体版权保护中心(甘肃云数字媒体版权保护中心有限责任公司)受理对接。如需继续使用上述相关内容,请致电甘肃媒体版权保护中心,联系电话:0931-8159799。
甘肃媒体版权保护中心
