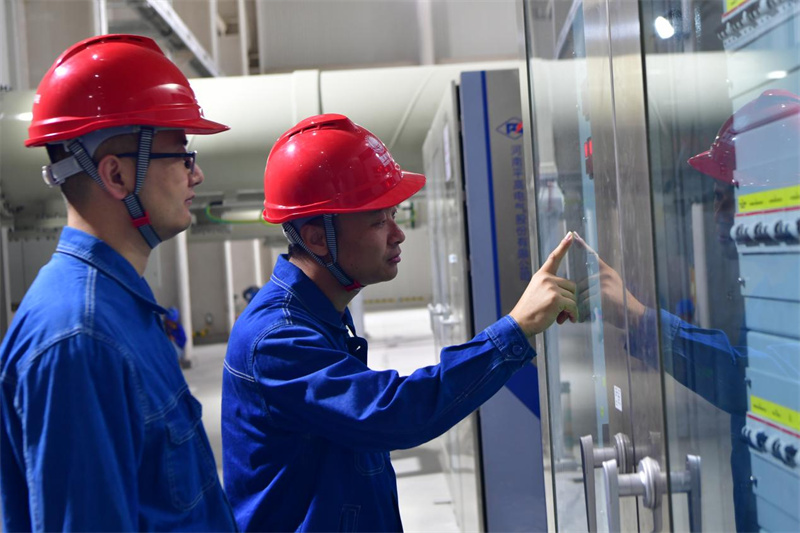

甘肃经济日报武威讯(新甘肃·甘肃经济日报通讯员赵中鑫)9月4日,国网甘肃电科院顺利完成±800千伏武威换流站倒送交流750千伏设备调试试验。该试验是陇电入浙工程关键调试节点,为西北地区首次开展、国内高低压差最大的换流站倒送电试验。

±800千伏武威换流站是陇电入浙工程送端核心枢纽,本次试验利用10千伏配电网向换流站750千伏设备反向送电,提前校验交流主设备安装调试质量,其中750千伏柔性直流直降式交流站用变压器为国内首次工程应用。该试验无成熟工程参考,试验区域网架薄弱、新能源大规模接入,电网扰动管控难度高。技术团队提前3个月开展仿真推演,辨识各类风险,编制调试、调度及应急预案,测算下发继电保护定值,筑牢试验的技术保障。
试验历时11个小时顺利完成,实测数据与仿真分析结果高度吻合。现场同步开展特高频、超声、红外紫外等多维度带电检测,完成设备状态综合评估。此次试验为陇电入浙工程按期投运、甘肃沙戈荒基地清洁能源大规模外送夯实技术根基,也为国内同类特高压换流站倒送电试验积累宝贵工程实践经验。
