银线贯山河 西电送东南——陇电入浙工程甘肃段建设侧记

 2026/09/29 10:43 来源:新甘肃·甘肃经济日报 李明娟

  新甘肃·甘肃经济日报全媒体记者 李明娟 实习生 高璞玉

  9月14日,在白银市景泰县与靖远县交界处,随着最后一根4分裂900毫米特强钢芯高强铝合金导线的展放就位,甘肃-浙江±800千伏特高压直流输电工程(以下简称“陇电入浙工程”)顺利完成黄河大跨越架线施工,这标志着陇电入浙工程甘肃段实现全线贯通。

  作为国家西电东送重点工程,陇电入浙工程是世界首条送受电端均采用柔性直流技术的特高压工程。线路西起武威换流站,向东绵延2370公里,横穿甘、宁、陕、豫、皖、浙6省(区),设计输电容量800万千瓦,是串联西北新能源基地与华东负荷中心的电力“大动脉”。自2025年3月开工以来,国网甘肃省电力公司(以下简称“国网甘肃电力”)统筹各参建单位,以创新驱动建设、以攻坚破解难题,攻克沙漠施工、跨域跨越、生态保护等多重挑战。2026年3月24日,甘3标在全线6省(区)22个标段中率先贯通;7月2日,甘1标顺利贯通;8月16日,甘4标顺利贯通。国网甘肃电力以匠心精工筑牢特高压能源动脉,书写新时代电网基建高质量发展的甘肃答卷。

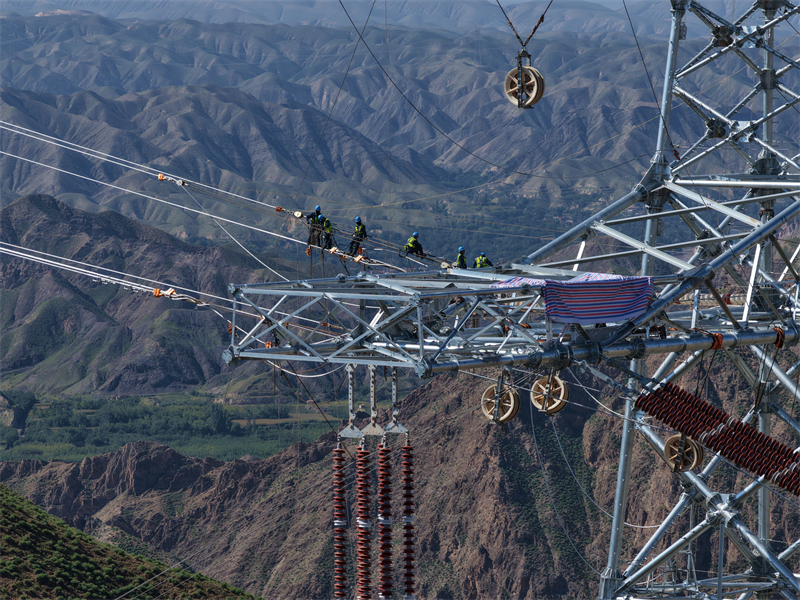

甘肃-浙江±800千伏特高压直流输电线路(甘肃段)完成黄河大跨越架线施工。韩甜甜 摄

  千里陇原山河纵横,施工条件复杂艰险。甘肃段线路密集跨越高铁、高速、电气化铁路及多条超高压线路,多工序交叉叠加,施工窗口期紧张,考验着工程统筹与现场管控能力。建设团队科学排布工序、调配资源,抢抓窗口期顺利完成一系列高难度跨越施工,守住安全、质量、进度底线。

  腾格里沙漠边缘近四分之一塔基坐落于流沙地带。针对沙土松散、承载力弱的难题,项目团队科技破局,创新采用无水沙漠灌注桩工艺,搭配环保高分子泥浆护壁,减少土方开挖与地表扰动。同时,因地制宜运用重力式地锚、沙漠螺旋锚体,让流动沙层稳固承载铁塔,破解沙漠施工技术瓶颈。

  黄河大跨越是全线控制性工程,塔基多建于坡度超60度的陡峭山体,无路通达,大型设备难以进场。建设者创新启用无人机运送砂石、重载无人机多机联吊组塔,依托空中施工方案,在黄河峡谷上空凌空架线,圆满完成跨河施工重任。

  工程建设处处是硬仗。平凉湿陷性黄土区域遇雨即成泥潭,道路瘫痪。建设者依靠履带设备开路,机械配合人力挪移重型配重,在泥泞中开辟施工通道。小陇山林场无人区的塔基大多矗立在“刀背梁”陡坡,山高林密、灾害多发,施工窗口期十分有限。

作业人员在甘肃-浙江±800千伏特高压直流输电线路(甘肃段)黄河大跨越区段开展紧断线作业。韩甜甜 摄

  千余名建设者扎根山野,战暴雨、斗冰雪。施工中严守生态红线,落实表土剥离、植被恢复等环水保举措,最大限度保护林区生态。历经16个月鏖战,建设者在崇山峻岭间立起铁塔、牵起银线。

  山河为证,奋斗有成。甘肃段的全线贯通,为陇电入浙工程按期投运夯实了工程根基。该项目全面建成后,将打通西北绿电东送的战略大通道,每年可外送超360亿千瓦时清洁电能,高效消纳甘肃富集的风电、光伏新能源,有效化解本地新能源消纳难题,将得天独厚的能源资源优势转化为高质量发展优势。同时,陇电入浙工程将持续为华东地区稳定输送绿色电力,助力跨区域能源互补互济,大幅降低碳排放、推动节能减排,为国家“双碳”战略落地、东西部区域协同发展注入源源不断的绿色动能。

版权声明

1.本文为甘肃经济日报原创作品。

2.所有原创作品,包括但不限于图片、文字及多媒体形式的新闻、信息等,未经著作权人合法授权,禁止一切形式的下载、转载使用或者建立镜像。违者将依法追究其相关法律责任。

3.甘肃经济日报对外版权工作统一由甘肃媒体版权保护中心(甘肃云数字媒体版权保护中心有限责任公司)受理对接。如需继续使用上述相关内容,请致电甘肃媒体版权保护中心,联系电话:0931-8159799。

甘肃媒体版权保护中心

相关新闻
